Вира-АртСтрой - дизайн интерьера и ремонт квартир, коттеджей, офисов



Почему выбирают нас:
1. Дизайн-проект бесплатно.
2. Опыт 16 лет, качество, гарантия 3 года.
3. Достойные, адекватные цены. Смета окончательная.
4. Проектирование, согласование, комплектация
    в полном объеме.
5. Выезд менеджеров и дизайнеров к заказчику.
6. Демонстрация объектов на разных этапах работ.
7. Стабильный профессиональный коллектив.
8. Использование современных технологий и материалов.
9. Независимые оценки, рекомендации конкурентов.
Нам 16 лет! И мы Вам дарим дизайн-проект! Полный возврат стоимости дизайн-проекта на конечной стадии ремонта.

Главная страница > Ремонт и отделка

Порядок работы

Перед началом ремонта создается «план-график работ». Это диаграмма Ганта, показывающая с точностью до недель или даже дней даты начала и окончания конкретных работ.

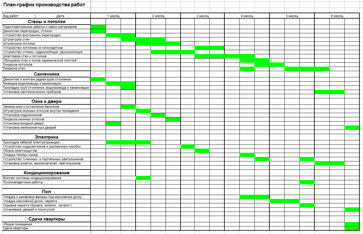

План-график ремонтно-строительных работ.
Следует отметить, что благодаря точному исполнению этого графика служба снабжения еще в начале ремонта знает точные даты необходимых поставок тех или иных материалов на объект.

Приведенная диаграмма Ганта и схема работы (ниже) не являются универсальными, каждый ремонт имеет свои особенности, поэтому и графики для каждого ремонта различаются друг от друга не только видами работ, но и сроками.
I. Подготовительный этап работ.
  • снос стен, демонтаж стяжки
  • вынос мусора
  • укладка электрических кабелей
  • устройство межкомнатных перегородок
  • штукатурка стен и потолков
  • устройство цементно-песчаной стяжки со звукоизоляцией и армированием
  • разводка труб водопровода и канализации
  • установка фильтров и редукторов
  • смещение стояков отопления, горячей и холодной воды
  • укладка керамической плитки
  • установка металлической входной двери
  • установка внешнего блока кондиционера и прокладка трубок и проводов для внутреннего блока кондиционера

Продолжительность первого этапа работ-2,5 месяца.
Необходимые материалы:

  • теплый пол с расходным материалом - через 1 месяц после начала работ
  • радиаторы отопления - через 2 недели после начала работ
  • монтажные рамы для навесной сантехники (если такая будет)- через 1 месяц после начала работ
  • полотенцесушитель - через 1 месяц после начала работ
  • керамическая плитка - через 2 месяца после начала работ
  • металлическая входная дверь - через 2 недели после начала работ
  • стеклопакеты через 2 недели после начала работ
  • подоконники - через 1,5 месяца после начала работ
  • кондиционеры через 2 недели после начала работ
II. Промежуточный этап работ.
  • монтаж подвесного потолка
  • устройство подразетников и распаечных коробок
  • укладка проводов
  • проклейка стен и потолков армирующей сеткой
  • установка подоконников
  • шпатлевка стен и потолков
  • покраска стен и потолков в 2 раза
  • укладка керамической плитки
  • устройство декоративных ниш
  • укладка влагостойкой фанеры

Продолжительность второго этапа работ - 1,5 месяца.
Необходимые материалы:

  • арматура для розеток, выключателей и другие встраиваемые электроприборы через 3,5 месяца после начала работ
  • сантехническое оборудование - через 4 месяца после начала работ
  • штучный паркет, палубная доска, ламинат и лак для паркета или другое напольное покрытие - через 4 месяца после начала работ
  • грунтовочная краска - через 4 месяца после начала работ
  • декоративная краска для стен и обои - через 4 месяца после начала работ
III. Завершающий этап работ.
  • укладка штучного паркета, палубной доски и ламината
  • шлифовка и лакировка штучного паркета и палубной доски
  • укладка пробкового или иного покрытия (если будет необходимо)
  • финишная покраска стен и потолков
  • поклейка обоев
  • устройство плинтуса
  • установка дверей, замков, наличников
  • установка розеток и выключателей, распайка щита с предохранителями
  • установка светильников
  • установка видеодомофона и видеокамеры (если будет необходимо)
  • установка сантехоборудования
  • установка декоративных изделий
  • установка аксессуаров
  • установка встраиваемых шкафов
  • установка внутреннего блока кондиционера

Продолжительность третьего этапа работ - 2 месяца.
Необходимые материалы:

  • плинтус - через 5 месяцев после начала работ
  • светильники - через 5 месяцев после начала работ
  • двери - через 4,5 месяца после начала работ
  • аксессуары - через 5 месяцев после начала работ
  • декоративные изделия - через 5 месяцев после начала работ


Новинка на сайте!
Галерея виртуальных 3D туров


Нашли ошибку?
Copyright «Вира» - ремонт квартир, дизайн интерьера, 1999-2012 Москва, м. Октябрьское Поле, ул. Берзарина, д. 23
Телефоны: (495) 730-01-98, 730-01-99
E-mail: design@vira.ru
Рейтинг@Mail.ru
